こんにちは。ヤネウラログ、運営者のイエ吉です。
ベタ基礎の費用って、家づくりの中でも「え、基礎だけでこんなに?」ってなりやすいところですよね。
ベタ基礎の費用を30坪で調べているあなたは、たぶん相場や坪単価のイメージを掴みつつ、見積もりの内訳が妥当か、どこで増えるのか(地盤改良・深基礎・残土処分・配筋量・コンクリート強度・工期あたり)を先に知って安心したいんだと思います。
この記事では、ベタ基礎は「いくら」と断定できない前提で、レンジで相場感を押さえつつ、費用差の原因がだいたい地盤・形状・仕様・地域で決まる理由を、できるだけわかりやすく整理します。
最後は、同条件で相見積もりを取ってブレを潰すところまで、流れでつなげます。
ここが分かると、見積もりを見たときに不安がかなり減りますよ。
この記事でわかること
- 30坪のベタ基礎費用の相場レンジと考え方
- 見積もりの内訳で見るべきポイント
- 坪数が変わると単価が変動する理由
- 増額しやすい条件を先に潰すコツ
![]()
スポンサーリンク
ベタ基礎の費用|30坪の相場レンジ

結論から言うと、30坪のベタ基礎費用は「◯◯円」と言い切れません。
なのでこの記事では、まず相場レンジを押さえつつ、どこで上下するのかを先に提示します。
ここが分かると、見積もりを見たときに「高い・安い」よりも「なぜその金額なのか」で判断できるようになりますよ。
基礎工事の単価表で内訳確認

基礎の見積もりでつまずく原因って、だいたい総額だけ見て終わることなんですよね。
ベタ基礎は工程が多いので、内訳を単価で分解すると一気に見通しが良くなります。
逆に言うと、内訳が曖昧なままだと「あとから増えた」が起きやすいです。ここ、気になりますよね。
まず押さえたい相場レンジの考え方
30坪のベタ基礎は、一般的にレンジで語るのが正解です。
総額は現場条件で上下しますし、同じ30坪でも「平坦地で搬入ラク」なのか「狭小地で人力運搬」なのかで別物になります。
私は見積もりを見るとき、まず土工・鉄筋・型枠・コンクリートの4つが素直なバランスになっているかを見ます。
ここが極端に偏っていると、どこかに事情があるか、説明が必要なサインです。
ポイント
30坪ベタ基礎の費用感は「工程の足し算」で決まります。まずは大枠をこの順で見るのがおすすめです。
- 仮設:遣り方、仮設トイレ、水道電気、敷鉄板など
- 土工:掘削、残土処分、砕石地業、転圧
- 鉄筋:加工・組立、配筋ピッチで差が出やすい
- 型枠:立ち上がり形状が複雑だと増えやすい
- コンクリート:生コン単価と数量(m3)が直撃する
- 諸経費:管理費・法定福利費など(割合で乗ることが多い)
2025年は生コンが「過去最大級の値上げ局面」
ここは最新の肌感として、かなり重要です。
2025年以降、特に首都圏などでは生コンクリートが1m3あたり3,000円(約14%)クラスで値上げされる(された)局面があります。
ベタ基礎は30坪でざっくり25〜30m3くらい生コンを使うことが多いので、単純計算でも材料だけで数万円〜10万円近く影響が出ることがあるんですよね。
しかも、値上げ局面って見積もりの有効期限が短くなりがちです。
今日の単価が来月も同じとは限らないので、「見積もりの期限」「価格改定時の扱い(再見積もりになるのか)」は、必ず確認しておくと安心です。
単価表の見方は「単価×数量」しか勝たん
単価表で大事なのは、数字そのものよりも、「単価×数量」で説明できるかです。
たとえば「生コンが高い」と感じても、単価が高いのか、数量(m3)が増えているのか、両方なのかで対策が変わります。
残土処分も同じで、単価が高いのか、掘削量や搬出量が多いのかで話が違います。
補足
見積もりって、分からないところがあると「とりあえず一式」で済まされがちなんですが、基礎は一式が多いほど後で揉めます。質問するときは「単価」「数量」「根拠(現場条件)」の順で聞くと、相手も答えやすいですよ。

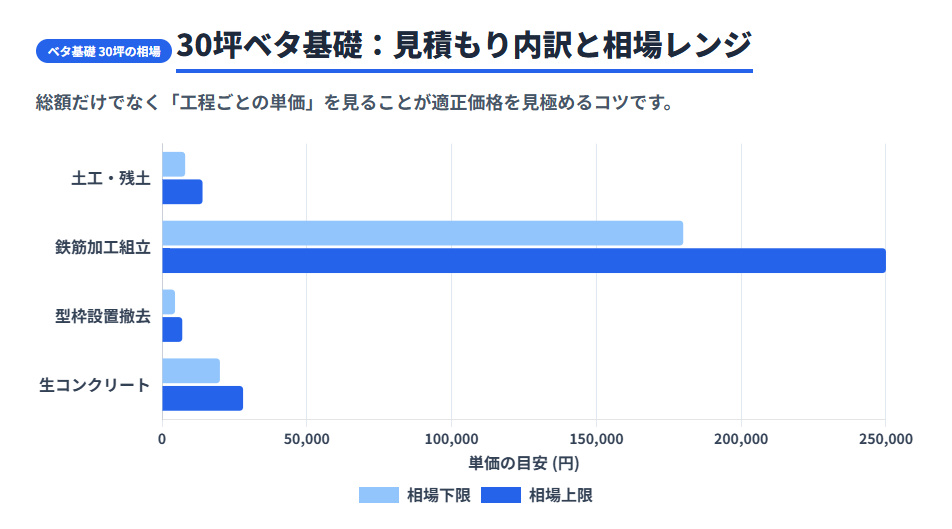

| 工種 | 項目 | 単位 | 目安 | ブレやすい理由 |
|---|---|---|---|---|
| 土工 | 残土処分 | m3 | 8,000〜14,000円 | 地域・運搬距離・処分場状況で上下(※運搬費込みの目安) |
| 鉄筋 | 加工組立 | t | 180,000〜250,000円 | 配筋量(ピッチ)と手間が増減 |
| 型枠 | 設置撤去 | m2 | 4,500〜7,000円 | 凹凸・入隅出隅・立上り高さで変動 |
| コンクリ | 生コン材料 | m3 | 20,000〜28,000円 | 地域差が大きく、2025年以降は値上げ影響が強め |
ここでのコツは、「説明できない項目がどれだけあるか」です。説明できない(根拠が薄い)項目が多いと、後から増えやすいので要注意です。私は「なぜこの単価?」「なぜこの数量?」が言語化できない見積もりは、比較対象として弱いと思ってます。
注意
注意:金額はあくまで一般的な目安です。地域・時期・地盤・仕様で変動します。最終判断は施工会社や設計者など専門家に相談し、契約前に複数社の見積もりで比較してください。
20坪の費用はなぜ割高

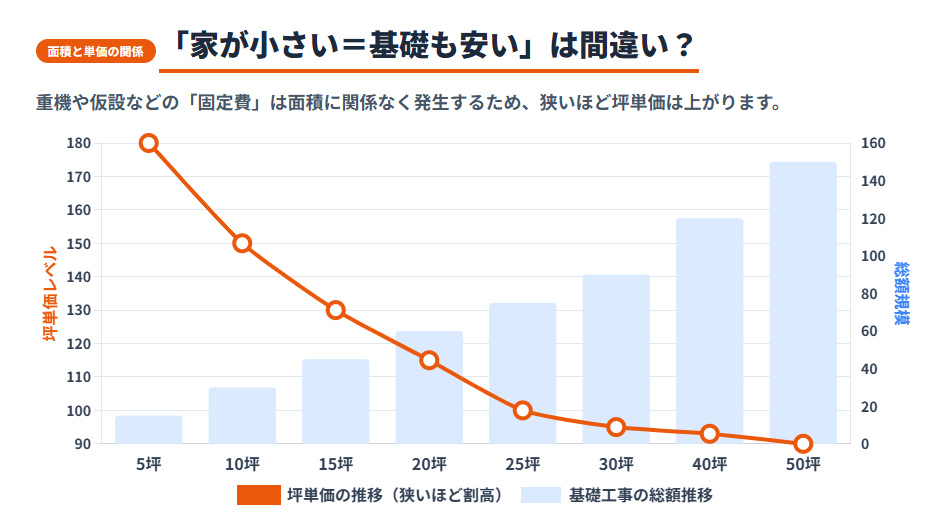

20坪に小さくなると、「安くなるはず」と思いがちなんですが、意外と坪単価が上がりやすいです。
理由はシンプルで、基礎工事は固定費が多いから。ここ、体感として腑に落ちにくいので、もう少し噛み砕きますね。
固定費が重い=面積が小さいほど単価が悪化
たとえばポンプ車や重機の回送、仮設トイレ、現場段取りみたいな費用は「1回いくら」になりやすいので、面積が小さくなるほど1坪あたりの負担が大きく見えます。
しかも基礎は、施工の段取りそのものが1回戦で完結しないことが多いんです。
掘削→砕石→配筋→型枠→打設→養生→脱型、と工程があるので、現場の立ち上げコストが効いてくるんですよね。
20坪でよくある「割高」パターン
ポイント
20坪で単価が上がりやすい原因はだいたいこのあたりです。
- ポンプ車・重機の回送費が面積に関係なく発生
- 職人の人工が半日でも1人工になりやすい
- 現場管理費・諸経費が割合で乗る
- 狭小地だと手間が増え、面積の小ささを相殺する
予算が厳しいときの「逃げ道」を一つだけ
もし予算オーバーが見えてきたら、いきなり品質を削るより、まずは増額の原因を潰すのが安全です。
たとえば残土が多いなら場内で再利用できないか(敷地条件次第ですが)、形状が複雑なら凹凸を整理できないか、みたいに「仕様を落とす前の見直し」から入るのが私はおすすめです。
布基礎への変更検討も選択肢にはなりますが、地盤や防湿・防蟻の考え方が絡むので、必ず設計者とセットで判断してください。
つまり20坪は「総額は下がるけど、坪単価はあまり下がらない(むしろ上がる)」になりやすいゾーン、という理解でOKです
逆に、20坪なのに単価が異常に安い場合は、どこかの工程が省略されていないか(防湿の扱い、配筋量、砕石厚みなど)を疑うのが安全だと思います。
注意
注意:工事内容を減らして価格を下げる提案が出ることもありますが、基礎は後から直すのが大変です。内容の妥当性は必ず施工会社・設計者とすり合わせてください。
25坪は標準仕様の目安
25坪は、現場条件が標準なら「30坪より少しだけ楽になる」イメージです。
掘削量やコンクリート量が減る分、総額は下がりやすい一方で、前述の固定費もあるので、下がり方は緩やかになりやすいです。
つまり「順当に下がるけど、ガクッとは下がらない」って感じですね。
標準仕様かどうかは「配筋」と「コンクリ強度」で見る
ここで確認したいのは、配筋やコンクリート強度などの仕様が「標準寄り」かどうか。
標準仕様の範囲ならレンジの中に収まりやすいですが、耐震等級を意識して密配筋にしていたり、高強度コンクリートを選んでいると、25坪でも意外と金額は落ちません。
補足
よくある誤解として「家が小さい=基礎も簡単」があります。でも、耐震や耐久を意識すると、小さい家でも配筋がしっかり必要なケースは普通にあります。小さいから安い、は半分だけ正解ってイメージです。
25坪で見積もりチェックするときのポイント
私なら、次の3点を見ます。
①残土処分が妙に多く見積もられていないか、②型枠が過剰に大きく出ていないか、③コンクリート数量に「ポーチや土間」が含まれているか。
25坪はコンパクトな分、玄関ポーチや土間の割合が相対的に大きくなりやすいです。
つまり、建物本体より外部の形状が効いてしまうことがあるんですよ。
あともう一つ。2025年以降の値上げ局面では、材料系の項目が上がるだけじゃなく、「見積の期限切れ→再見積で上がる」が起きやすいです。
だから「契約前に仕様が固まるまでの期間」を見越して、見積の期限や価格改定の扱いを先に確認しておくと、精神的にかなりラクになります。
注意
注意:同じ25坪でも、平屋か2階建てか、外周の長さ、ポーチの大きさで基礎の手間は変わります。面積だけで判断しないのが安全です。
40坪は土量と配筋が増える
40坪になると、ベタ基礎の「面で支える」強みと引き換えに、材料が素直に増えます。
ざっくり言うと、掘る量・砕石・鉄筋・コンクリートが増えるので、総額は上がるのが自然です。
ここは「当たり前じゃん」と思うかもですが、実際の見積もりでは“面積増”と“仕様増”が混ざるので、切り分けが大事です。
40坪は「総額は上がる、単価は必ずしも上がらない」
40坪は逆に固定費が分散されるので、坪単価は30坪より極端に跳ねないこともあります。
むしろ、単価が上がっているときは、仕様が上がっているか、現場条件が難しくなっている可能性が高いです。
見積もりで疑うべきサイン
ポイント
40坪で「単価まで上がる」時に見たいところ
- 地盤が弱く、基礎仕様が重くなっている(増し厚・補強など)
- 外周が長い(凹凸の多い間取り)
- 深基礎が入っている(高低差・道路とのレベル差)
- 搬入が難しく、手間が増えている
地盤改良は「基礎とは別」なので予備費が必要
40坪でも30坪でも、地盤が弱いときは、基礎工事とは別に地盤改良が乗ることがあります。
ここが隠れコストの最大級です。
目安としては、30坪クラスで表層改良が30〜50万円、柱状改良が50〜80万円、鋼管杭になると100万円〜が見えてきます。
つまり、地盤改良が必要になった瞬間に、総予算がガツンと動きます。
ポイント
地盤改良のざっくり予算目安(あくまで一般的なレンジです)
| 工法 | 目安の条件 | 30坪の費用感 | 工期の目安 |
|---|---|---|---|
| 表層改良 | 軟弱層が浅い(〜2m) | 30〜50万円 | 1〜2日 |
| 柱状改良 | 軟弱層が中程度(2〜8m) | 50〜80万円 | 2〜3日 |
| 鋼管杭 | 軟弱層が深い・重量がある | 100万円〜 | 2〜4日 |
私は資金計画の時点で、地盤が読めないなら30〜100万円くらいの予備費を最初から別枠で確保しておくのが安心だと思ってます。
大事なのは「総額の増え方」と「仕様の変化」を切り分けること。
面積が増えてるのに、単価まで上がっているなら、仕様か現場条件が変わっている可能性が高いです。
逆に、面積が増えたのに単価が下がっているなら、固定費の分散が効いているかもしれません。
ここは比較して初めて見えるので、相見積もりが効きます。
注意
注意:地盤改良の要否は、調査しないと確定しません。ネットの体験談だけで判断せず、調査結果と専門家の見解を優先してください。
50坪は工期と残土が増える
50坪クラスになると、現場としては「大きい家」扱いです。
材料が増えるのはもちろんですが、見落としがちなのが工期の延びと残土処分です。ここ、地味に効くので要注意です。
工期が延びると、見えないコストが増える
ベタ基礎はスラブ全面の工程が重いので、配筋や打設の段取りに時間がかかりやすく、養生を含めたスケジュールも伸びやすいです。
さらに、現場の働き方が以前よりタイトになっていて、2024年4月からの時間外労働の上限規制の影響で、「一気に終わらせる」が難しくなり、工期が延びやすい傾向があります。(出典:厚生労働省「建設業・ドライバー・医師等の時間外労働の上限規制」)
工期が延びると、仮設トイレのリース、ガードマンの手配、敷鉄板のリース、現場管理の手間などが増えやすいです。
見積もりで「諸経費が高い」と感じたとき、背景にこういう事情が乗っているケースは普通にあります。
基礎工事 期間の目安も先に持っておく
目安として、30坪程度のベタ基礎は、着工から打設・養生・脱型まで含めて約3週間〜1ヶ月くらいを見ておくと安心です。
50坪になると工程量が増えるので、天候や現場条件によってはもう少し余裕を見たほうがいいかもです。
ここを知らないと、工程が延びたときに「なんで?」って不安になりやすいので、最初から期間のイメージを持っておくと気がラクになります。
残土処分が増える理由は「掘削量+敷地条件」
50坪は掘る量が増えるので、それだけで残土は増えます。
でもさらに、敷地内に仮置きができない、搬出ルートが狭い、処分場が遠い、みたいな条件が乗ると、残土の項目が一気に膨らみます。
残土は地域差が強いので、見積もり比較するときは「単価」「運搬距離」「数量」を揃えて見るのがコツです。
ポイント
50坪でのチェックリスト(見積もりを見ながら、ここを確認すると安心です)
- コンクリート数量(m3)は面積増に見合っているか
- 残土処分の単価と数量は根拠が説明できるか(運搬費込みかも確認)
- 仮設費が工期に対して過不足ないか(延びた時の扱いも確認)
- 諸経費が「割合」で過剰に乗っていないか
注意
注意:大きい現場ほど「一式」が増えがちです。説明がない一式が多いなら、理由を聞いてから比較するのが安全です。
【PR】💰 その外構工事、高くないですか?
「外構見積もりが高い…」と諦める前に。
専門業者に直接頼めば、仲介手数料カットで同じ工事が3割安くなることも。
※5分で完了!適正価格がわかります
ベタ基礎の費用|30坪で増額を防ぐ

ここからは、「相場レンジを知った上で、見積もりで増えやすいポイントを先に潰す」パートです。
ベタ基礎は高いか安いかより、何で増えるかを知っておくのが一番効きます。
あなたの見積もりがレンジ外に見えるときも、だいたい原因はここにあります。
5坪は固定費で単価上昇
5坪みたいな小規模だと、坪単価は新築の感覚で見ないほうがいいです。
理由は、固定費の分散がほぼできないから。
たとえば重機回送、職人の人工(にんく)、現場段取り、搬入調整などは最小単位があるので、面積が小さいほど単価が跳ねるのは普通です。
小規模工事の「最低コスト」が意外と高い
基礎は「掘る→固める→組む→流す」だけじゃなく、現場での段取りと検査・確認のプロセスもあります。
小さくても、工程がゼロにはならないんですよね。だから5坪は、面積の割に“やることの種類”が減らない。結果、単価が上がります。
補足
小規模工事ほど「半日で終わっても1人工」になりやすいので、数字だけ見ると割高に見えます。これは業者がぼったくっているというより、仕組み上そうなりやすいです。
5坪でよくある増額ポイント
ポイント
- ポンプ車が必要で、少量でもチャーターに近い費用になる
- 残土の仮置きができず、こまめな搬出が必要になる
- 狭い場所での手作業が増え、職人の人数が増える
- 資材が置けず、搬入回数が増えて段取りが重くなる
ここで意識したいのは、「単価が高い=悪」ではなく、その単価に理由があるかです。
例えば「小運搬が確定」「ポンプ車が必須」「人力作業が増える」など、ちゃんと現場条件に紐づいて説明できるなら、納得できる範囲になりやすいです。
注意
注意:5坪の工事は「単価が高い=不当」とは限りません。何が固定費で、どこが手間増なのか、説明できる見積もりかどうかで判断するのが安全です。
10坪は小運搬で高くなる
10坪前後の工事でよくある増額が、現場アクセスの問題です。
ミキサー車が横付けできない、重機が入れない、敷地が狭くて資材を一輪車で運ぶ、みたいなケースですね。
こういう状況、都市部だと普通にあります。あなたの土地も当てはまるかもですよ。
小運搬が発生すると、労務費が一気に効く
こうなると、掘削が手掘りになったり、打設時の人員が増えたりして、労務費が上がります。
しかも小運搬は、作業が早く終わるどころか「運ぶ」という工程が追加されるので、見た目以上に効きます。
だから私は、10坪の見積もりで一番最初に「車両はどこまで入れる?」を確認します。
見積もりで拾える「小運搬」サイン
形や仕様より先に「入れるかどうか」がコストを決めることもあるので、見積もりを見るときは「小運搬」「手掘り」「人力運搬」みたいなワードがないかをチェックしておくと安心です。
もし書かれていなくても、現地を見たうえで小運搬が確定しているなら、別途で出てくることもあります。ここが一番怖いところなので、事前確認が大事です。
ポイント
10坪で確認したい質問例
- ミキサー車はどこまで寄せられますか
- 重機は入れますか(入らないなら手掘りですか)
- 残土は敷地内に仮置きできますか
- 打設はポンプ車ですか、ネコ運搬ですか
- 工期が延びた場合、仮設費はどう扱いますか
あと、2025年以降は材料だけじゃなく、人が足りない・段取りが詰まるで日数が延びるケースもあります。
工期が延びると、仮設や管理系の費用がじわじわ効いてくるので、「短期で終わる前提」の見積もりになっていないかも、見ておくと安心ですよ。
注意
注意:小運搬の有無は現場を見ないと確定しないことがあります。口頭で済ませず、見積書に条件として明記してもらうのがおすすめです。
15坪は形状の凹凸で増額

15坪くらいの規模でも、形が複雑だと一気に増額します。
玄関ポーチ、土間、凹凸が多い間取り、入隅出隅が多いプランは、型枠と鉄筋の手間が増えやすいんですよね。ここ、設計段階で気づきにくいのが厄介です。
凹凸が増えると「型枠」「鉄筋」「コンクリ」が連鎖で増える
ベタ基礎は面で支える分、スラブ側の配筋や立ち上がりの処理が増えるので、形状が複雑だとコストが目に見えて効いてきます。
しかも凹凸が増えると、施工の手間が増えるだけじゃなく、材料ロスや段取り替えも増えがちです。
結果として「面積のわりに高い」が起きます。
見積もりで理由が分からないときの見方
見積もりで理由が分からないときは、「プランの凹凸」と「立ち上がり長さ(外周)」の増え方を疑うのが早いです。外周が長いほど型枠が増えるし、入隅出隅が増えるほど手間も増えます。
さらに玄関ポーチや土間が大きいと、コンクリ数量も増えて見えます。
ポイント
形状で増額しやすい例(あなたのプランに当てはまるかチェックしてみてください)
- 玄関ポーチが大きい、階段が多い
- 土間収納が広い、土間が外部まで伸びる
- 平面がL字・コの字で外周が長い
- 柱や壁の位置が多く、立ち上がりが増える
もし予算がギリギリなら、形状の凹凸は「住み心地」とセットで優先順位を付けるのがコツです。
たとえばポーチを少し整理して外周を短くする、土間の形を単純化する、みたいに機能を残したまま凹凸を減らすことは意外とできます。こういう「削り方」だと、後悔しにくいですよ。
注意
注意:デザインや使い勝手のために凹凸が必要なケースもあります。コストだけで削るのではなく、優先順位を決めて設計者と相談するのが安全です。

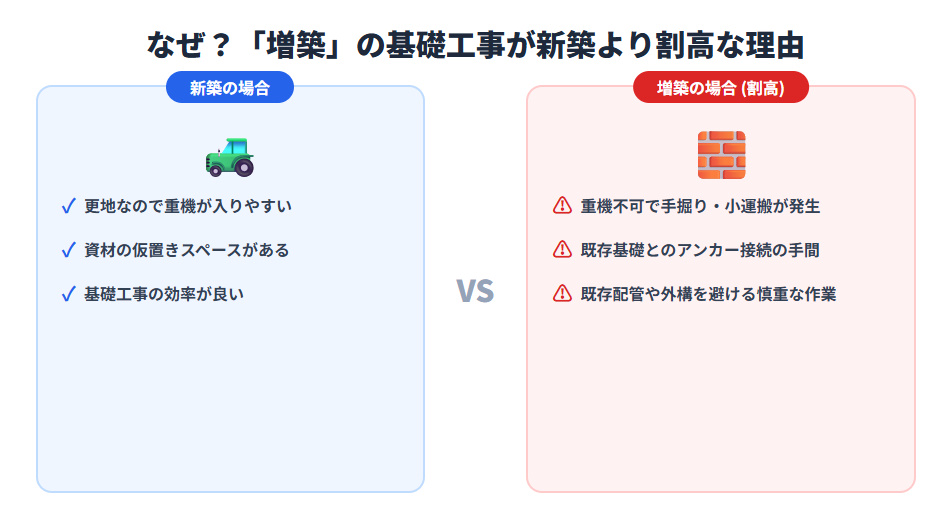

増築の基礎工事費用が跳ねる理由

増築の基礎工事費用は、新築の単価感で考えるとほぼズレます。
増築は小規模になりやすいので固定費が重いのに加えて、既存基礎との取り合いが出るからです。
さらに、既存建物があるぶん「自由にできない」制約が増えます。ここが一番しんどいところですね。
新築と違って「現場が片付いていない」前提になる
新築は更地でスタートできることが多いですが、増築は既存の建物、庭木、塀、配管、外構などが残っています。
だから重機が入れない、資材が置けない、搬出入が難しい、という条件が重なりがちです。これだけで手間が増えて、労務費が膨らみます。
既存基礎との接続がコストとリスクの山場
具体的には、差筋アンカー(ケミカルアンカー)で既存基礎と接続したり、構造的に切り離すためにエキスパンションジョイントを入れたりします。
ここは省略すると後々の不具合リスクが増えるので、私は「ちゃんとやってる見積もり」のほうがむしろ安心だと思います。
増築で高いのは、ある意味、ちゃんとやると高いんですよ。
接続費用の目安も知っておくと不安が減る
差筋アンカーの費用は、現場や本数で変わるので「単価いくら」と言い切りにくいんですが、見積上は一式で数万円〜として計上されることが多いです。
ざっくりの目安としては3〜5万円前後で入っているケースをよく見ます(もちろん条件次第で上下します)。
「なんかよく分からないけど増えてる…」になりやすい項目なので、最初から「接続の方式」と「一式の範囲」を聞いておくと安心です。
ポイント
増築で費用が跳ねやすい代表例
- 手掘り・小運搬が確定(重機・車両が入らない)
- 既存基礎との接続が必要(アンカー、はつり、補強)
- 既存配管や外構の移設が絡む
- 工事の騒音・振動配慮で作業時間が制限される
注意
注意:増築は既存建物の状態や法規・構造判断が絡むので、自己判断が危険です。必ず現地確認の上で、設計者・施工会社などの専門家に相談してください。
ベタ基礎の費用(30坪)に関するよくある質問
Q1. ベタ基礎の費用は30坪だといくらが目安ですか?
Q2. 見積もりで特にチェックすべき項目はどこですか?
Q3. 地盤改良ってどれくらい予算を見ておけばいいですか?
Q4. 2025年以降の値上がり要因は何が大きいですか?
Q5. ベタ基礎を安くするために、まず何をすればいいですか?
ベタ基礎の費用(30坪)は相見積が正解

最後はこれです。ベタ基礎の費用は条件で上下するので、結局いちばんブレないのは同条件で相見積もりを取ることなんですよ。
ここまで読んで「結局それかい」って思うかもですが、ほんとに一番効きます。
相見積もりは「同条件」に寄せないと意味が薄い
ポイントは、比較条件を揃えること。
プラン(面積・形状)、地盤調査の有無、配筋やコンクリート強度などの仕様、残土処分の扱い(含む/別途)を揃えて比べると、差が出たときに原因が見えます。
逆に条件が揃ってないと「安い会社が正義」に見えてしまって、あとで追加が出て終わります。これは避けたいですよね。
私はここを揃えて比較します

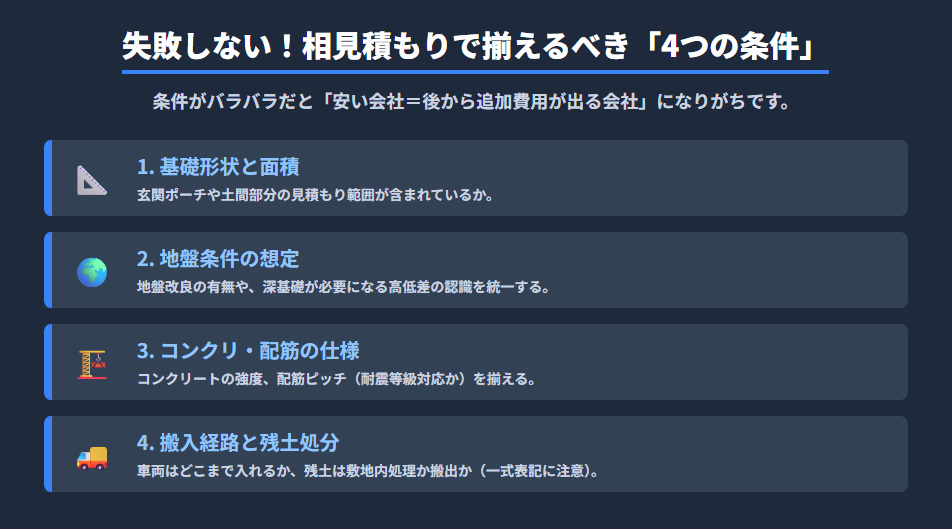

ポイント
比較条件の最低ライン(この4つが揃うとブレが減ります)
- 基礎形状(ベタ基礎の範囲、ポーチ・土間の含み方)
- 地盤条件(調査結果、改良の有無・想定)
- 仕様(配筋、コンクリート強度、防湿・防蟻の扱い)
- 搬入条件(車両進入、小運搬、残土搬出ルート)
「見積の増えポイント」を先に潰す質問テンプレ
相見積もりのとき、私はだいたいこの順で聞きます。難しい話に見えても、聞くこと自体はシンプルです。
補足:聞き方テンプレ
- 生コン単価はいつ時点の単価ですか(値上げや改定があれば反映時期はいつですか)
- 残土処分は運搬費込みですか、数量の根拠はどこですか
- 地盤改良が必要になった場合、どの工法が想定ですか(予備費はどれくらい見ますか)
- 工期が延びた場合、仮設費や諸経費は増えますか(増える条件は何ですか)
相見積もりのやり方やタイミングについては、参考として次の記事も置いておきます。
最後に:不安をゼロにする締め方
基礎は、完成したら見えなくなるのに、やり直しが難しいところです。
だから私は、値切りよりも「増額ポイントを先に潰す」ほうが安心だと思ってます。
相場を押さえて、条件を揃えて、説明できる見積もりを選ぶ。これがいちばん堅いです。
結論
締め:ベタ基礎は高いか安いかより、何で増額するかを知っておくのが一番効きます。相場を押さえたうえで、見積の増えポイントを先に確認しておくと安心です。
金額や仕様の正確な判断は、施工会社の正式な見積もりや、各社の公式情報で必ず確認してください。最終的な判断は専門家にご相談ください。
![]()
